Vernieuwing schoolomgeving Mosa-RT
Veilig van en naar school en vlot verkeer, daar werken we aan! Sinds oktober 2024 zijn we samen met het Agentschap Wegen en Verkeer volop bezig aan de vernieuwing van de schoolomgeving van campus Mosa-RT langs de Weertersteenweg (N762) in Maaseik.
Het doel? Een veilige route voor onze schoolgaande jeugd, een aangename leefomgeving voor bewoners en vlotter verkeer voor iedereen. De werken startten in oktober 2024 en eindigen in de zomer van 2026. Om de hinder tot een minimum te beperken en de verkeersdoorstroom zoveel mogelijk te garanderen, werken we in fases.
Wat & waarom?
De veiligheid van het kruispunt tussen de Pieter Geunsstraat en de Kriekelsheuvelstraat willen we verbeteren dankzij deze werken:
- De aansluiting van de Kriekelsheuvelstraat schuift zo’n 30 meter op. Zo sluit de straat beter aan op de Pieter Geunsstraat en kan je de Weertersteenweg makkelijker oversteken.
- Een middengeleider zorgt voor een afremmend effect door de licht versmalde rijweg. Op het middeneiland kan je als fietser in 2 tijden oversteken. Het middeneiland blijft ook oversteekbaar voor gemotoriseerd verkeer uit beide straten om richting Maaseik of Kinrooi te rijden.
- Vanuit de Kriekelsheuvelstraat en de Pieter Geunsstraat leiden voetpaden je naar de scholencampus.
- Zone 50 blijft van kracht voor de veiligheid.
Ook de veiligheid en de verkeersdoorgang van het kruispunt aan de toegangsweg tot de scholencampus Mosa-RT pakken we aan. De grote verandering aan dat kruispunt zijn de verkeerslichten die voor vlotter en veiliger verkeer moeten zorgen.
- Er komen een fietsoversteekplaats en zebrapaden die mee door de verkeerslichten worden geregeld.
- De fietspaden worden ook vrijliggend aangelegd voor extra veiligheid. Dat betekent dat ze niet tegen de rijweg liggen.
- Voor gemotoriseerd verkeer komen er afslagstroken op de Weertersteenweg en vanaf de campus. Die afslagstroken moeten de doorstroming verbeteren.
- Tijdens de begin- en eindtijd van de school geldt er zone 30, daarbuiten blijft zone 50 van kracht.
- Als je uit de richting van Kinrooi komt, remt een middengeleider het verkeer af. Tegelijk vestigt die middengeleider de aandacht op de aankomende schoolomgeving.
Waar & wanneer, minder hinder?
Let op!
De timing van deze wegenwerken is steeds onder voorbehoud van de weer- en werfomstandigheden. De data kunnen dus onvoorzien wijzigen.
Sinds oktober 2024 (fase 0) zijn de nutsmaatschappijen (elektriciteit, gas, telecom en water) aan de slag langs de Weertersteenweg nabij de schoolomgeving om kabels en leidingen te vernieuwen en te verplaatsen. Fluvius legt ook gescheiden riolering aan om de waterhuishouding te verbeteren. Wanneer zij klaar zijn (begin mei), start de effectieve vernieuwing van de schoolomgeving.
Vanaf maandag 5 mei is het zover, dan starten de herinrichtingswerken aan de Weertersteenweg zelf. Tot en met juni voert de aannemer volop graaf- en wegeniswerken uit in een werfzone van ± 190 meter aan de rechterkant van de WeertersteenwegrichtingKinrooi. Die werkzone ligt tussen de toegangsweg tot de scholencampus Mosa-RT en de Sint-Jansdreef (zie afbeelding).
Goed nieuws: wanneer deze werken starten, zijn de werken aan de Gremelsloweg even verderop volledig klaar! Die timing werd bewust op elkaar afgestemd om extra hinder zoveel mogelijk te voorkomen.
Minder-hindermaatregelen
Voor jouw veiligheid en die van de aannemer, gelden er vanaf 5 mei tot en met juni minder-hindermaatregelen. Op die manier proberen we voor iedereen de veiligheid te garanderen en de hinder tot een minimum te beperken.
Gemotoriseerd verkeer
- Tijdelijke verkeerslichten met beurtelings verkeer: ter hoogte van de werfzone kan je beurtelings door over één rijstrook. Hou rekening met matig tot zware hinder en langere wachttijden.
- Tijdens piekmomenten (begin en einde schooltijd) regelt een politieagent zoals steeds manueel het verkeer aan het kruispunt met de scholencampus om het verkeer in goede banen te leiden.
- Er geldt een snelheidsbeperking van 30 km/uur.
- Het doorgaande verkeer vanuit andere gemeenten wordt voorafgaand aan de werfzone via aankondigingsborden verwittigd om de omleidingsroutes te volgen. Verkeer dat niet in de werkzone hoort te zijn, wordt gevraagd om de omgeving te vermijden.
Fietsers
Fietsers volgen de bestaande omleidingsroute. Moet je met de fiets in de werfzone zijn? Stap af en neem de fiets aan de hand.
Voetgangers
Enkel voetgangers die effectief in de werfzone moeten zijn, kunnen de werken passeren. Wees altijd voorzichtig en zorg dat het werfteam je ziet.
Woningen en handelaars
Woningen en handelaars in de werkzone(huisnummers 139-157) blijven te voet bereikbaar. De aannemer houdt inwoners tijdens de werken zo goed mogelijk op de hoogte via een brief in de bus.
Openbaar vervoer
Er is een tijdelijke bushalte van De Lijn ter hoogte van de Pieter Geunsstraat. Kijk op www.delijn.be voor de juiste dienstregeling. De scholencampus Mosa-RT blijft bereikbaar. Hou wel rekening met extra verkeer en langere wachttijden.
Kruispunt & toegangsweg campus Mosa-RT
Tijdens de zomermaanden juli en augustus neemt de aannemer het kruispunt en de toegangsweg tot de scholencampus Mosa-RT onder handen (zie afbeelding). Door deze werken in de zomervakantie uit te voeren, proberen we de verkeershinder zoveel mogelijk te beperken. Toch hou je best rekening met mogelijk matige tot zware hinder.
Minder-hindermaatregelen
Gemotoriseerd verkeer
- Tijdelijke verkeerslichten met beurtelings verkeer: ter hoogte van de werfzone kan je beurtelings door over één rijstrook. Hou rekening met matig tot zware hinder en langere wachttijden.
- Er geldt een snelheidsbeperking van 30 km/uur.
- Het doorgaande verkeer vanuit andere gemeenten wordt voorafgaand aan de werfzone via aankondigingsborden verwittigd om de omleidingsroutes te volgen. Verkeer dat niet in de werkzone hoort te zijn, wordt gevraagd om de omgeving te vermijden.
Fietsers
Fietsers volgen de bestaande omleidingsroute. Moet je met de fiets in de werfzone zijn? Stap af en neem de fiets aan de hand.
Voetgangers
Enkel voetgangers die effectief in de werfzone moeten zijn, kunnen de werken passeren. Wees altijd voorzichtig en zorg dat het werfteam je ziet.
Openbaar vervoer
Ter hoogte van de Pieter Geunsstraat vind je een tijdelijke bushalte van De Lijn. Raadpleeg www.delijn.be voor de meest actuele dienstregeling.
Let op! Van maandag 18 tot en met zaterdag 30 augustus is het kruispunt Weertersteenweg / Kriekelsheuvelstraat / Pieter Geunsstraat afgesloten voor alle verkeer. Verderop op deze pagina vind je alle informatie over deze werken.
Vanaf augustus tot en met december 2025 voert de aannemer riolerings- en sleufwerken uit in de Pieter Geunsstraat en wordt het wegdek vernieuwd. Deze werken startten bewust in augustus omwille van de zomervakantie. Op die manier is er in de beginfase geen hinder voor het schoolgaande verkeer.
De Pieter Geunsstraat wordt volledig onderbroken vanaf begin augustus tot en met december 2025. Woningen en handelaars in de werkzone blijven te voet bereikbaar. Voor fietsers en gemotoriseerd verkeer is er een omleidingsroute via Sint-Jansberg. Pas je rijsnelheid en rijstijl aan. De politie houdt extra toezicht op de verkeerssituatie. Hou ook rekening met matige tot sterke hinder. De aannemer houdt inwoners tijdens de werken op de hoogte via een brief in de bus.
Samen met de werken in de Pieter Geunsstraat voert de aannemer ook rioleringswerken uit aan het kruispunt Weertersteenweg / Pieter Geunsstraat / Kriekelsheuvelstraat. Daar wordt een ondergrondse doorsteek voor de riolering gemaakt. Deze rioleringswerken gaan door van maandag 18 tot en met zaterdag 30 augustus 2025. De werken worden bewust tijdens de zomervakantie uitgevoerd om extra hinder voor het schoolverkeer te beperken.
Wat betekent dit concreet?

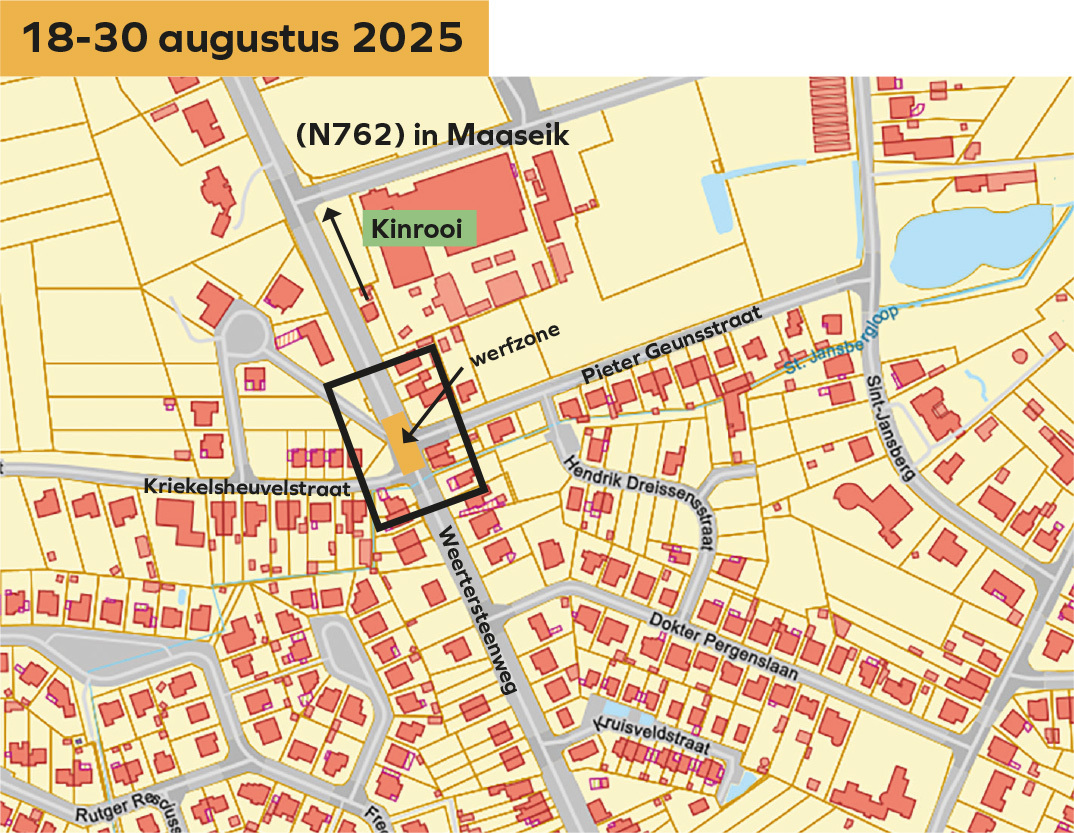

Van maandag 18 tot en met zaterdag 30 augustus 2025 is het kruispunt Weertersteenweg x Kriekelsheuvelstraat x Pieter Geunsstraat afgesloten voor alle verkeer, inclusief de aansluiting met beide straten. Er gelden minder-hindermaatregelen om ieders veiligheid te garanderen en de hinder tot een minimum te beperken:
Gemotoriseerd verkeer
- Doorgaand verkeer wordt via aankondigingsborden verwittigd om de omleidingsroutes (Venlosesteenweg of Gremelsloweg / Diestersteenweg) te volgen.
- Verkeer dat niet in de werkzone hoort te zijn, wordt gevraagd om de omgeving te vermijden.
- Hou rekening met matig tot zware hinder en mogelijk langere wachttijden.
Fietsers
- Fietsers volgen de bestaande omleidingsroute.
Voetgangers
- Enkel voetgangers die effectief in de werfzone moeten zijn, kunnen de werken passeren. Wees altijd voorzichtig en zorg dat het werfteam je ziet.
Woningen en handelaars
- Woningen en handelaars langs de Weertersteenweg blijven bereikbaar. Er geldt plaatselijk verkeer met een snelheidsbeperking van 30 km/uur.
Openbaar vervoer
- Van maandag 18 tot zaterdag 30 augustus 2025 wordt de tijdelijke bushalte van De Lijn ter hoogte van de Pieter Geunsstraat niet bediend. Lijn 26 volgt in twee richtingen de omleidingsroute via de Gremelsloweg.
- Vanaf zaterdag 30 augustus 2025 volgt lijn 26 terug haar normale tracé via de Weertersteenweg. De tijdelijke bushalte aan de Pieter Geunsstraat verhuist dan naar het grasveld aan campus Mosa-RT. Die tijdelijke halte blijft daar behouden tot minstens einde 2026. Kijk op www.delijn.be voor de juiste dienstregeling.
Tijdelijke verkeersmaatregelen Egelsberg
Deze werken aan de Weertersteenweg hebben een impact op het verkeer in de buurt. Om ieders veiligheid en de leefbaarheid in de buurt te verzekeren, voeren we tijdelijk een aantal maatregelen in voor wijk Egelsberg en omgeving:
Eenrichtingsverkeer Egelsbergweg
- De Egelsbergweg wordt tijdelijk een éénrichtingsstraat. Je kan van de Kriekelsheuvelstraat richting de Gremelsloweg rijden. In de omgekeerde richting rijden is niet mogelijk.
- Fietsers mogen in beide richtingen blijven fietsen.
- Let op: Egelsbergweg blijft een fietsstraat, wat betekent dat de maximumsnelheid 30 km/u bedraagt en gemotoriseerd verkeer fietsers niet mogen inhalen.
Afsluiting Kriekelsheuvelstraat
- Het kruispunt van de Kriekelsheuvelstraat met de Weertersteenweg wordt afgesloten met een niet-verplaatsbare inrichting. Die maatregel voorkomt onnodig doorgaand verkeer.
- Daarnaast kunnen de inwoners de wijk op meerdere manieren met hun auto verlaten.
Informatiebord aan de wijktoegang Verloren Kost
- Aan de ingang van de wijk via de Diestersteenweg (Verloren Kost) staat een informatiebord. Dat bord geeft duidelijk aan dat doorgaand verkeer niet mogelijk is waardoor dit ook zal verminderen.
Duur van de maatregelen voor Egelsberg
Deze maatregelen blijven voorlopig van kracht tot het einde van de werken.
Van september tot november 2025 werken we volop verder aan de rechterkant van de Weertersteenweg komende van Maaseik richting Kinrooi. Deze keer op het stuk tussen de Dokter Pergenslaan en de toegangsweg tot de scholencampus Mosa-RT, dat wil zeggen tussen huisnummers 119 en 133.
Over deze en de volgende fases lees je later meer.
De aannemer werkt aan de rechterkant van de Weertersteenweg van Kinrooi richting Maaseik ter hoogte van het kruispunt met de Kriekelsheuvelstraat (Weertersteenweg tussen huisnummers 140 en 132).
- Aanleg riolering
- Bovenbouw Weertersteenweg
- Bovenbouw kruispunt Kriekelsheuvelstraat
We werken verder aan de rechterkant van de Weertersteenweg komende van Kinrooi richting Maaseik tussen huisnummers 140 en 166.
- Aanleg riolering
- Bovenbouw Weertersteenweg
Aanleg verkeersdrempel en fietssuggestiestroken op de toegangsweg tot de scholencampus Mosa-RT.
Meer info? Vragen?
Dienst Infrastructuur en Patrimonium
089 560 560 of dw@maaseik.be
Agentschap Wegen en Verkeer
bereikbaar.limburg@wegenenverkeer.be
Heb je specifieke vragen?
Op de hoek van de Pieter Geunsstraat en de Hendrik Dreissensstraat vind je de werfkeet van het werfteam. Hier kan je naar de werfleider ter plaatse vragen als je specifieke vragen hebt.
